住宅基礎工事の工期はどのくらい?工程と短縮のポイント

2026/07/03


住宅メーカーの工程管理において、基礎工事の工期は上棟・内装・引き渡しのすべてのスケジュールに影響します。

「基礎は2〜3週間くらい」という認識で発注していると、養生期間の設定・天候リスク・地盤対応によって予想以上に工期が延びるケースがあります。

本記事では標準的な工期の目安と、工期を左右する要因・短縮のための段取りポイントを整理します。

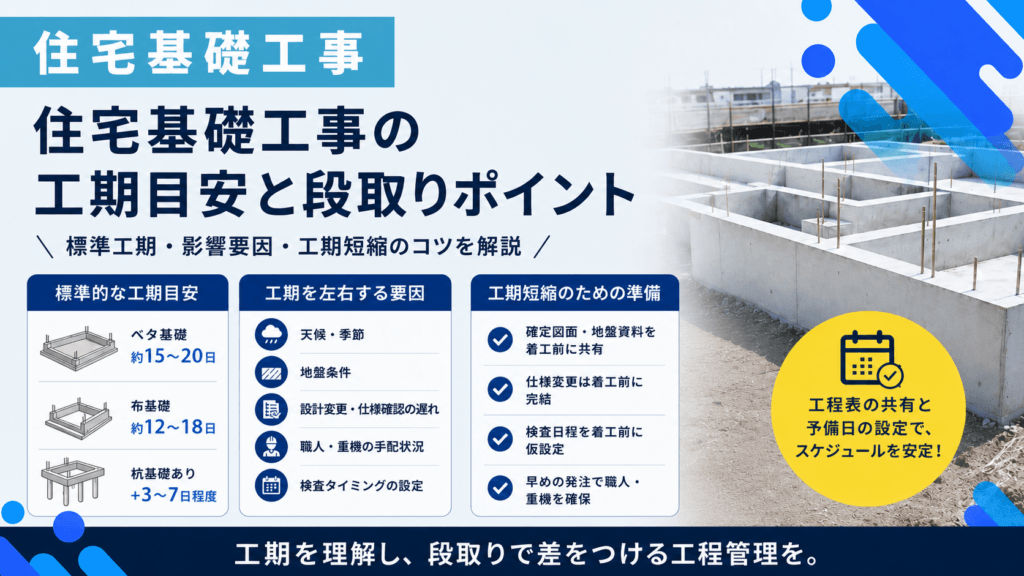

住宅基礎工事の標準的な工期目安

工法・規模・地盤条件によって工期は変わりますが、一般的な戸建て住宅(延床面積30〜40坪程度)を対象とした目安は以下の通りです。

ベタ基礎の場合、根切りから型枠解体・清掃まで約15〜20日が標準的です。
内訳は根切り・砕石転圧に2〜3日、捨てコン打設・養生に1〜2日、配筋・型枠組みに3〜5日、コンクリート打設・養生に5〜7日、型枠解体・清掃に1〜2日となります。

布基礎の場合は工程がシンプルになる分、約12〜18日が目安です。

杭基礎が加わる場合は、杭打ち工程の分として3〜7日程度が追加されることが多いです。地盤改良の工法によってはさらに日数が増えます。

この目安には天候による中断が考慮されていないことに注意が必要です。実際の工期設定では後述する予備日の設定が重要になります。

工期を左右する5つの要因


天候・季節

コンクリートは打設後の養生管理が品質に直結します。夏場の高温時には急結・乾燥割れのリスクがあり、冬場の低温時には強度発現が遅れます。

気温が著しく低い日はコンクリート打設を避ける必要があるため、冬場の工期は夏場より長めに見ておく必要があります。また梅雨・台風シーズンは雨天による中断リスクが高まります。

地盤条件

軟弱地盤への対応(地盤改良・杭打ち)が必要になった場合、追加工程が発生します。地盤調査の結果を着工前に確認していないと、工程変更による遅延が生じます。

設計変更・仕様確認の遅れ

着工後の仕様変更は工程への影響が大きいです。配筋の変更・アンカーボルト位置の修正などは型枠組みの段階で対応が必要なため、変更確定が遅れると工程全体が後ろ倒しになります。

職人・重機の手配状況

繁忙期には職人・重機の手配が難しくなり、希望の着工日に対応できないケースがあります。特に春(3〜5月)と秋(9〜11月)は着工が集中しやすいため、早めの発注・工程共有が重要です。

検査タイミングの設定

配筋検査・中間検査のタイミングは工程に影響します。検査機関・住宅メーカー担当者のスケジュール調整が遅れると、その分工期が伸びます。着工前に検査日程を仮設定しておくことが工期管理の上で有効です。

工期短縮のために発注側が準備すべきこと

基礎工事の工期短縮に向けて、発注側の準備も重要な要因になります。

確定図面と地盤調査資料を着工前に協力業者へ共有することが基本です。図面が未確定のまま着工すると、仕様変更が生じるリスクが高まります。

仕様変更は着工前に完結させることを原則としてください。着工後の変更は工程上のロスになるだけでなく、追加費用が発生するケースもあります。

検査日程(配筋検査・完了検査)は着工前に仮設定しておきましょう。これにより工程表の精度が上がり、後工程のスケジュール管理もスムーズになります。

協力業者の段取り力がスケジュールを守る

工期を安定させる上で最も重要な要素のひとつが、協力業者の段取り力です。

段取り力の高い業者は、着工前に詳細な工程表を作成・共有し、天候リスクへの予備日を標準で組み込んでいます。職人・重機・材料の手配を着工日から逆算して完了させており、繁忙期でも複数棟の同時対応実績を持っています。

一方、段取り力が不足している業者の場合、工程表の共有が遅い、天候による中断後の再開が遅れる、複数棟同時対応時に工程がズレるといった問題が発生しやすくなります。

繁忙期における工期調整と段取り力の詳細については繁忙期の工期調整と段取り力で解説しています。

埼玉県内での基礎工事は工期管理まで一括対応

当社は埼玉県内の住宅メーカーとの継続取引の中で、工程表の事前共有・天候リスクへの予備日設定・複数棟同時対応の体制を標準化しています。

工期に関するご相談も含め、まずはお気軽にお問い合わせください。
